南平市浦城县污水治理方案:企业达标排放设备选型与合规指南

南平市浦城县污水治理方案:企业达标排放设备选型与合规指南

南平市浦城县污水治理方案:企业达标排放设备选型与合规落地指南

浦城县位于福建省南平市,属闽江上游水源保护区,工业企业污水治理需同时满足《GB 18918-2002》一级A排放标准(COD≤50mg/L、氨氮≤5mg/L)和地方环保要求。当前主流达标方案为DF系列MBR膜生物反应器(出水COD≤50mg/L、BOD≤10mg/L)和WSZ型地埋式一体化污水处理设备(埋地安装、自动化程度高)。企业选型需综合废水类型(工业/生活混合)、处理规模(1-80m³/h)、排放标准及投资预算确定方案。

政策背景:浦城县工业企业污水治理的合规要求

浦城县地处闽江上游水源涵养区,环保执行标准高于省内一般县市。根据《GB 18918-2002》一级A标准,工业企业外排污水COD上限为50mg/L、氨氮上限为5mg/L、SS上限为10mg/L,任何指标超标均构成违法排放(依据 GB 18918-2002)。

2026年4月19日发布的《敖江流域水源保护管理办法》(福建省人民政府令第252号)明确,流域内工业排水严格管控,禁止设置直接排污口,新建、改建、扩建排放污染物项目须达到更高环保要求。该办法自2026年8月15日起施行,浦城县虽不属敖江流域,但其作为闽江上游水源保护区,同类严管趋势已在全省推开。

福建省持续推进农村与工业污水协同治理。2025年,翔安区通过"三水联治"机制实现全区水环境功能区100%达标,其农村生活污水"全收集、全处理"模式被省生态环境厅列为全省推广样本。浦城县工业企业面临同样压力:未达标排放面临限期整改、罚款5-20万元/次,情节严重者将被责令停产整顿。企业合规窗口期紧迫,治理方案选型直接决定能否按期完成整改。

技术选型:MBR膜生物反应器 vs 地埋式一体化设备对比分析

南平市浦城县污水治理方案 - 技术选型:MBR膜生物反应器 vs 地埋式一体化设备对比分析
南平市浦城县污水治理方案 - 技术选型:MBR膜生物反应器 vs 地埋式一体化设备对比分析

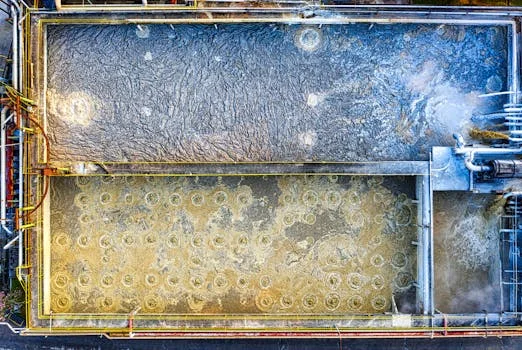

DF系列MBR膜生物反应器采用PVDF平板膜组件,COD去除率稳定在92%-97%,出水浊度小于1NTU,BOD去除率可达95%以上。MBR通过膜孔径0.01-0.4μm的物理截留作用实现泥水完全分离,出水水质可稳定达到一级A标准,COD≤50mg/L、BOD≤10mg/L(来源:公司实测数据,2025-11)。该设备适合对出水水质要求严格或有中水回用需求的企业。

WSZ型地埋式一体化污水处理设备埋地安装,处理量覆盖1-80m³/h,采用"A/O工艺+沉淀"组合,生化处理效率稳定。出水水质可达GB 18918-2002一级B标准(COD≤60mg/L),部分工况通过调试可接近一级A。该设备自动化程度高、无需专人值守,地埋结构节省地面空间,保温性能良好,适合冬季最低温-10℃以上地区。

对比指标MBR膜生物反应器地埋式一体化设备
核心工艺活性污泥法+膜分离A/O生化+沉淀
COD去除率92%–97%80%–88%
出水COD(稳定值)≤50 mg/L(一级A)≤60 mg/L(一级B)
出水SS<5 mg/L10–20 mg/L
处理规模32–135 m³/d(单体)1–80 m³/h
占地比传统工艺减少40%–60%全埋地,地面可绿化
污泥产量比传统工艺降低30%中等,需定期排泥
运行成本0.6–0.8 kWh/m³(电耗)0.3–0.5 kWh/m³(电耗)
设备投资(20m³/h)35–55万元15–25万元

两者均能实现机械自动化运行,区别在于:MBR以膜分离取代二沉池,出水水质稳定性和抗冲击负荷能力显著优于地埋式;地埋式以较低造价和土建工程量取胜,但稳定达一级A的难度较高。如需两种技术路线的一站式对比,可参考MBR与地埋式设备选型对比分析

分场景选型决策:四类企业如何匹配最优方案

工业废水水质差异决定技术路线选择,以下决策框架基于水质特征和排放目标划分四类典型场景。

场景一:食品、饮料、制药等高有机物废水,COD常在1000-8000mg/L,BOD/COD比值0.4-0.6,可生化性好。推荐MBR一体化设备(膜生物反应器),膜截留作用使出水COD稳定≤50mg/L,MLSS可维持在8000-12000mg/L,污泥产量比传统工艺降低30%,大幅减少固废处置成本。

场景二:机械加工、金属表面处理含油废水,动植物油含量200-800mg/L,悬浮物波动大。推荐WSZ型地埋式一体化污水处理设备搭配ZSQ系列溶气气浮机预处理,溶气气浮机处理量覆盖4-300m³/h,油脂去除率可达95%以上,出水含油量从300mg/L降至15mg/L以下,再进入生化段处理,可有效保护后续膜组件(来源:公司实测数据,2025-10)。

场景三:生活污水占主体的综合废水,有机物浓度中等,原水COD 300-800mg/L。推荐WSZ型地埋式一体化污水处理设备,造价低、运维简单,全自动控制无需专职操作人员,适合生产人员紧张的中小企业。

场景四:排水标准要求严苛且需中水回用,排放标准不仅要求达一级A,还需考虑冷却、绿化等回用用途。推荐MBR系统+深度处理(消毒+过滤),MBR出水SS近乎为零,浊度小于1,直接加氯消毒即可满足回用水质要求。具体工艺参数可参考COD超标应急处理预案中关于深度处理工艺组合的内容。

实施要点:污水治理系统建设的关键步骤与常见误区

南平市浦城县污水治理方案 - 实施要点:污水治理系统建设的关键步骤与常见误区
南平市浦城县污水治理方案 - 实施要点:污水治理系统建设的关键步骤与常见误区

设备选型完成后,工程实施质量直接决定系统能否长期稳定运行,以下五个关键节点必须把控到位。

预处理不可省略:格栅+沉砂+隔油构成保护MBR膜组件的第一道防线。进水SS过高会加速膜孔堵塞,提前将SS从1000-2000mg/L降至200mg/L以下,可使膜清洗周期延长2-3倍(来源:公司项目实测数据,2025-11)。推荐在进水端安装转鼓式机械格栅,栅隙1-3mm,自动清渣。

MBR膜组件定期维护:化学清洗周期通常3-6个月,当TMP(跨膜压差)上升速率超过1kPa/d时应触发在线清洗。低浓度柠檬酸(0.5%-1%)去除无机垢,0.3%次氯酸钠溶液去除有机物和生物污染。离线恢复清洗在TMP超过40kPa时执行,全年药剂成本约0.05-0.15元/吨水。膜组件故障排查可参考MBR膜组件故障排除方法

地埋式设备防渗要点:基础采用C30钢筋混凝土,底部铺设HDPE防渗膜(厚度≥2mm),渗透系数≤1×10⁻¹⁰cm/s。防渗层施工须进行24小时闭水试验,验收合格后方可回填。

生化池MLSS控制:MBR系统MLSS应维持在3000-8000mg/L,低于3000mg/L影响有机物降解效率,高于8000mg/L增加膜污染阻力。每日监测污泥浓度,根据SV30值(30分钟沉降比)调整排泥频率。

在线监测设备合规:出水口须安装COD、氨氮、pH在线监测仪,数据实时上传至当地生态环境部门监控平台。监测设备需通过环保产品认证,每72小时进行一次自动标定。

投资估算与成本效益:企业治污的经济账怎么算

设备方案处理规模设备投资土建配套总投资运行成本
WSZ地埋式一体化10 m³/h15–25万元8–12万元23–37万元0.3–0.5 kWh/m³(电耗)
MBR一体化设备20 m³/h35–55万元10–15万元45–70万元0.6–0.8 kWh/m³(电耗)

MBR电耗比地埋式高约0.3kWh/m³,但污泥产量减少30%,固废处置费用相应降低。按日处理量500m³、年运行300天计算,年运行成本差异约4.5万元,需3-5年方能通过节省污泥处置费收回MBR的额外投资。

从合规经济性看,单次超标排放罚款5-20万元,情节严重面临责令停产,停产损失往往是设备投资的数倍。治污投入的直接回报是规避行政处罚风险,间接回报是避免停产损失。浦城县作为闽江上游水源保护区,环保检查频率高于省内一般县市,合规运行的长期价值更加突出。

常见问题

南平市浦城县污水治理方案 - 常见问题
南平市浦城县污水治理方案 - 常见问题

浦城县工业企业污水排放执行什么标准?

浦城县属闽江上游水源保护区,工业企业外排污水执行《GB 18918-2002》一级A标准(COD≤50mg/L、氨氮≤5mg/L、SS≤10mg/L),同时须符合福建省地方环保要求。具体排放限值以环评批复文件为准,同一排污口不同污染物可能适用不同标准级别。

MBR膜生物反应器和地埋式一体化设备哪个更适合我们厂?

选择依据两个核心变量:出水水质要求和投资预算。出水须稳定达一级A、有中水回用需求或废水中含高浓度有机物(BOD/COD>0.4)选MBR;出水达一级B即可、预算有限或厂区用地紧张选地埋式。实际选型还需根据废水水质检测报告(尤其是COD、SS、油脂浓度)进行工艺核算。

污水处理设备验收需要准备哪些文件和流程?

验收主要文件包括:环评批复及变更批复、竣工验收报告、第三方水质检测报告(连续3天、每天4次采样)、在线监测设备验收比对报告、设备运行操作规程及应急预案。验收流程为:建设单位自验→第三方检测→环保部门现场核查→出具竣工验收意见。

MBR膜组件多久清洗一次?用什么药剂?

常规维护清洗周期3-6个月,在线维护清洗使用0.3%次氯酸钠溶液浸泡30分钟,去除有机物和生物污染;TMP超过40kPa时执行离线恢复清洗,先用0.5%-1%柠檬酸去除无机垢,再用低浓度次氯酸钠处理有机物。清洗频率取决于进水水质和运行通量设定。

日处理量50立方米的污水站投资大概多少钱?

以50m³/d(约2m³/h)规模估算:WSZ型地埋式一体化方案总投资约18-30万元(设备12-20万元、土建6-10万元);MBR一体化方案总投资约30-48万元(设备22-35万元、土建8-13万元)。运行成本地埋式约1.2-1.8元/吨水,MBR约1.8-2.5元/吨水。具体报价需根据进水水质和处理要求做工艺设计后确定。

参考来源

  1. 翔安:生态治水绘就人水和谐新画卷 - 福建省人民政府
  2. 小小菌藻,助力河更清海更蓝
  3. 敖江流域水源保护管理办法 - 福建省人民政府

相关文章

EDR设备处理洗煤废水方案:工艺原理、参数与选型全解
2026-04-26

EDR设备处理洗煤废水方案:工艺原理、参数与选型全解

深度解析EDR电渗析设备处理洗煤废水的核心工艺,涵盖预处理要求、运行参数、成本对比及工程选型指南,为煤…

格栅除污机技术参数权威解读:从栅距计算到行业应用
2026-04-26

格栅除污机技术参数权威解读:从栅距计算到行业应用

深度解析格栅除污机技术参数,涵盖栅宽、栅距、处理量、驱动功率等核心指标。提供选型三步法计算公式与造…

长春市二道区污水治理方案:针对机械加工与汽车零部件废水的定制化处理策略
2026-04-26

长春市二道区污水治理方案:针对机械加工与汽车零部件废水的定制化处理策略

长春市二道区工业废水以机械加工、汽车零部件清洗为主,COD浓度300-1500mg/L。本方案根据废水量5-50m³/d和…

联系我们
联系我们
电话咨询
16665789818
微信扫码
微信二维码
在线询价 在线留言
